>项目背景

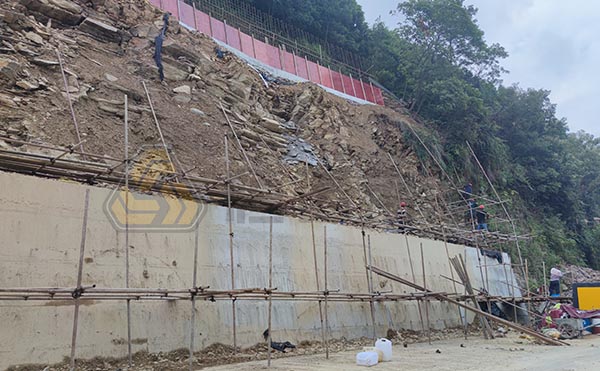

项目位于怀化市安江镇鸭池村,受暴雨天气影响,S249省道与入村道路之间边坡垮塌,需尽快进行边坡支护,保证村民安全出行。由于边坡地质为难成孔的破碎岩层且工程量较小,不宜采用大型设备施工,故设计采用自钻式中空注浆锚杆进行支护,该坡长44m,高19m,设计锚杆用量约1000m。
>项目概览
1.服务范围:自钻式中空注浆锚杆材料
3.应用场景:公路边坡灾后加固修复
4.应用结构:土钉
5.项目用量:约1000m
6.地质条件:钻进位置的表面为破碎岩体,夹杂有少量土,内部为相对稳定的岩体,岩石硬度较高
>问题与挑战

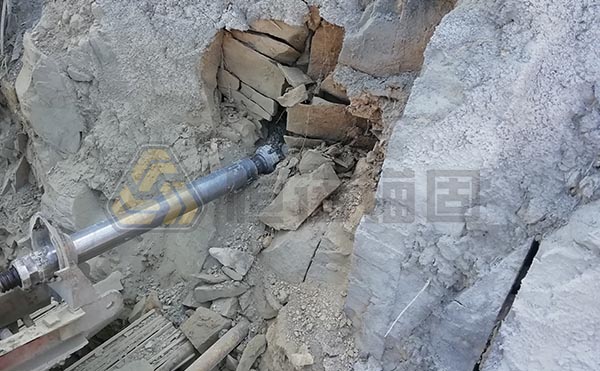

该边坡工程量小、位置偏僻且属于已通车的公路边坡,难以采用大型设备,通常采用电动潜孔钻机等低成本的小型设备施工。由于边坡岩体破碎,潜孔钻机钻进难以成孔,甚至钻进后无法拔出钻杆,故传统先成孔后插入锚杆注浆的工艺难以实施。
>解决方案

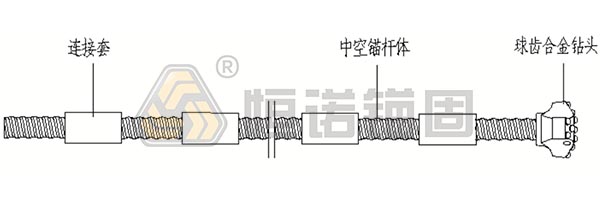

采用自钻式中空注浆锚杆施工,该锚杆在边坡支护中集钻杆、注浆管和筋材为一体,不受塌孔地层的影响,钻入岩土体后直接从锚杆内孔注浆即可完成施工。本项目在上部道路外侧设置上锚定挡墙,下部道路内侧设置下锚定挡墙,上下锚定挡墙中间各设置一排HER32N自钻式中空锚杆,每根长度为9m,锚定挡墙和锚杆最终浇筑连接在一起;上下道路之间边坡设置5排HER25N自钻式中空锚杆,每根长度为4m,坡面挂网并喷射混凝土面层最终与中空锚杆体连接在一起。
>施工工艺
物料准备→钻机就位→连接杆体和钻头→连接钻机→边钻进边注浆→拆掉钻机与杆体的连接→安装连接套与杆体→重复钻进至设计深度→完成土钉安装→移动钻机→重复以上步骤完成其他土钉安装
>施工设备

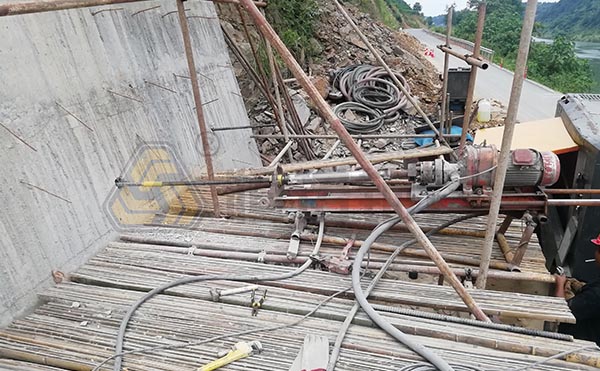

钻机:100型电动潜孔钻机、90型低风压潜孔冲击器
施工效率:R25锚杆钻进4m,每孔用时16.6min,每台班钻进安装锚杆100m; R32锚杆钻进9m,每孔用时60min,每台班钻进安装锚杆70m
>成本对比
在本工程施工条件及地质条件下,和套管施工相比,自钻式中空注浆锚杆综合成本在工程量大时可降低成本约20%,在工程量小时可降低成本50%。
