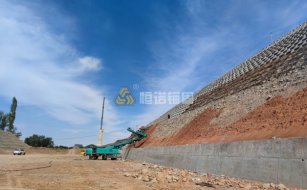

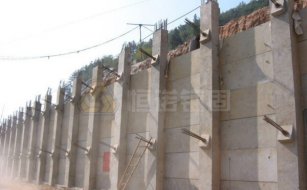

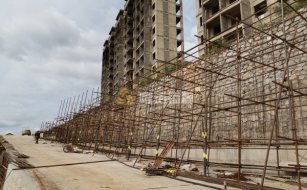

土钉墙基坑支护施工工艺流程详解

  • 发布日期:2025-04-15 16:43
  • 在基坑支护工程中,土钉墙支护技术以其经济高效、施工便捷的优势被广泛应用。作为深基坑支护体系的重要组成部分,土钉墙基坑支护施工工艺流程包含了多个关键环节,今天就让小诺带领大家一起详细了解一下土钉墙基坑支护施工工艺流程吧。

    土钉墙基坑支护施工工艺流程

    一、施工准备

    1.现场勘察与方案设计

    通过现场地质勘探明确土层分布、地下水位及周边环境条件,结合基坑深度、荷载要求设计土钉长度、间距及倾角。编制专项施工方案,包含应急预案、监测方案及环保措施。

    2.设备准备

    需要准备自钻式锚杆施工前的主要设备,包括钻机,注浆设备,混凝土喷射机以及监测设备等,确保自钻式锚杆的施工能够有效进行。

    土钉墙基坑支护施工工艺流程

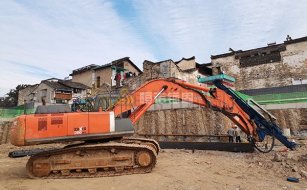

    二、土方开挖

    按照设计要求分层分段开挖,每层深度与土钉竖向间距一致,严禁超挖。开挖后修整坡面,去除突出土体,压实表面,确保喷射混凝土面层的平整度。

    土钉墙基坑支护施工工艺流程

    三、自钻式锚杆施工

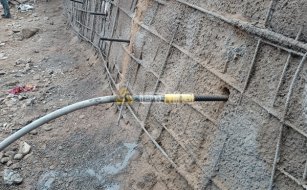

    按照设计要求,采用自钻式锚杆钻机成孔,采用边钻进边注浆的施工工艺,孔径较土钉直径大10-20mm,孔深误差≤50mm。注浆过程中水泥浆水灰比0.45-0.55,注浆压力≥0.6MPa,二次注浆可提升锚固力30%以上。

    土钉墙基坑支护施工工艺流程

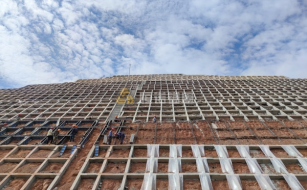

    四、钢筋网铺设与连接

    钢筋网随土钉分层设置,搭接长度≥300mm,单面焊长度≥10d。土钉与钢筋网通过加强筋焊接或螺帽固定,确保整体受力。

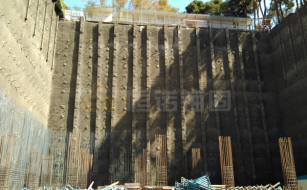

    五、喷射混凝土面层

    配合比设计:粗骨料粒径≤12mm,加入速凝剂(掺量3-5%)控制初凝时间≤5min。

    喷射工艺:分层喷射,首层厚度≥40mm,总厚度80-150mm,喷头距坡面0.8-1.2m,喷射顺序自下而上。

    六、排水与养护

    坡面设置泄水孔(间距2-3m),孔内预埋PVC管并外包反滤层。

    混凝土终凝2h后喷雾养护,持续7d以上,冬季需覆盖保温。

    土钉墙支护是一种广泛应用于基坑、边坡等工程中的支护技术,通过在土体中设置土钉并喷射混凝土面层,形成复合土体结构,以提高土体的稳定性,防止边坡发生坍塌和滑坡。

    土钉墙基坑支护施工工艺流程

    在土钉墙基坑支护施工工艺中,自钻式锚杆的应用优化了整个施工流程,它不仅提升了施工效率,更提升了安全性和稳定性。该工艺的核心优势体现在高效成孔技术上,有效攻克了特殊地层易塌孔的难题;如果您在土钉墙基坑支护过程中遇到任何问题,欢迎您随时电话咨询我们,我们将为您提供有效的解决方案。

    未经授权,禁止转载
    相关推荐

    锚杆钻机多少钱一台?市场价格与选购指南

      锚杆钻机多少钱一台根据不同类型可分为经济型锚杆钻机,中端锚杆钻机和高端锚杆钻机,不同的产品价格也不同.在选...

    护坡打锚杆多少钱一米?材料和施工成本是多少

      护坡打锚杆多少钱一米的价格主要由材料费、人工费、机械设备费和管理费等费用来决定.不同的工程条件,材料选择都...

    挡土墙怎么做才牢固?五大要点要牢记

      挡土墙怎么做才牢固五大要点分别是地基处理,墙体施工,裂缝处理,加固处理和维护检查.在实际工程中,必须严格按照设...

    预应力锚杆和非预应力锚杆的区别是什么

      预应力锚杆和非预应力锚杆的区别体现在工作原理和施工工艺等方面.在实际工程中,应根据工程的具体情况,合理选择...

    土钉墙基坑支护施工工艺流程详解

      土钉墙基坑支护施工工艺流程包括施工准备,土方开挖,自钻式锚杆施工,钢筋网铺设与连接,喷射混凝土面层以及排水与...

    挡土墙和土钉墙的区别是什么?主动支护与被动支护

      挡土墙和土钉墙的区别包括结构构造不同、施工工艺不同和适用场景不同.挡土墙是一种主动的支护结构,用于抵抗土压...

    自钻式锚杆在边坡工程中的应用有哪些?

      自钻式锚杆在边坡工程中的应用包括高陡边坡支护、复杂地质和旧建筑物挡土墙加固等.自钻式锚杆凭借其边钻进边注...

    自钻式管棚在隧道施工中的适用条件有哪些?

      自钻式管棚在隧道施工中的适用条件包括隧道洞口超前支护、复杂地质条件、施工空间有限地段和高风险施工地段等...

    自钻式中空锚杆施工中的常见问题,如何确保边钻进边注浆

      自钻式中空锚杆施工中的常见问题包括锚杆安装问题,钻孔问题以及注浆问题等.为了确保自钻式中空锚杆在施工中的稳...

    高举钻机在边坡支护中的施工流程详解

      高举钻机在边坡支护的施工流程分为施工准备阶段,钻孔作业阶段,锚杆安装注浆和施工验收四个不同阶段,高举钻机凭...

    20余年岩土锚固行业积淀,为您提供解决方案!
    • 您的需求
    以客户期望为最高追求,以各方需求为最低起点,让产品和服务持续具有竞争力。
    恒诺聚焦岩土锚固工程,专注自钻式锚杆及配套设备的研发,为客户持续提
    供有竞争力的解决方案。
    • 联系电话:18736339296
    • 邮箱:hengnuo@lyhengnuo.com
    • 地址:洛阳市洛龙区洛龙科技园区张衡街
    产品中心
    自钻式锚杆
    自钻式管棚
    铁路隧道锚杆
    配套设备
    解决方案
    应用技术咨询
    项目调研
    产品选型
    设备配套
    现场样品试验
    施工技术培训
    施工现场服务
    客户见证
    应用领域
    边坡工程
    地基与基础工程
    隧道及地下工程

    官方微信:洛阳恒诺锚固技术有限公司
    微信号:hengnuomaogu


    COPYRIGHT © @2002-2024 版权所有 豫ICP备2021016006号-1站点地图豫公网安备41031102000303
